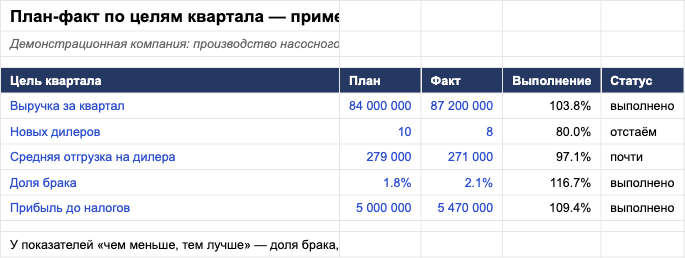

Как настроить план-факт по целям и видеть отклонения в реальном времени
Проблема: отсутствие контроля за исполнением бюджета

Проблема: отсутствие контроля за исполнением бюджета
Руководитель компании сталкивается с ситуацией, когда бюджет, утверждённый в начале года, не отражает реального положения дел. Отклонения от плана накапливаются, и к концу года становится ясно, что компания не достигла поставленных финансовых целей. При этом история изменений бюджета и причин корректировки утеряна, что не позволяет провести глубокий анализ и выявить системные проблемы.
Почему так происходит
Основная причина заключается в отсутствии системы версионирования бюджета. В традиционных подходах к бюджетированию каждая новая версия бюджета перезаписывает предыдущую, стирая историю изменений. Это приводит к потере контекста и невозможности отследить, как и почему менялись финансовые планы.
Кроме того, отсутствие автоматизации переноса фактических данных из предыдущей версии бюджета в новую создаёт дополнительные сложности. Руководителям приходится вручную переносить данные, что увеличивает риск ошибок и неточностей.
Как это устроено правильно
Для эффективного управления бюджетом необходимо использовать систему, которая позволяет сохранять историю изменений и автоматически переносить фактические данные между версиями бюджета.
При утверждении новой версии бюджета система создаёт снапшот текущей версии и сохраняет его вместе с предыдущими версиями. Это позволяет в любой момент сравнить, как менялся бюджет на протяжении года, и понять, какие факторы влияли на эти изменения.
Например, в системе Финмодуль при утверждении новой версии бюджета (например, Базовый 2026 (v3) 12.07.2026) автоматически переносятся накопленные данные разделов «Финансовое планирование» и «Точка безубыточности» из предыдущего утверждённого снапшота. При этом переносятся только данные, которые ещё не были внесены в новую версию бюджета.
Это обеспечивает точность и актуальность данных, а также позволяет оперативно реагировать на отклонения от плана.
Пример расчёта
Предположим, что в начале года был утверждён бюджет на сумму 10 млн рублей. В середине года стало ясно, что необходимо увеличить бюджет на 2 млн рублей.
В традиционной системе бюджетирования новая версия бюджета просто перезаписала бы предыдущую, и история изменений была бы утеряна.
В системе с версионированием бюджета новая версия (например, Базовый 2026 (v2)) будет создана на основе предыдущей версии (Базовый 2026 (v1)), и обе версии будут доступны для сравнения.
Фактические данные за первую половину года будут автоматически перенесены в новую версию бюджета, что позволит увидеть, как изменились финансовые показатели.
Таким образом, руководитель сможет оперативно реагировать на отклонения и принимать меры по их устранению.
Что сделать на этой неделе
1. Изучить возможности системы бюджетирования с версионированием, такой как Финмодуль.
2. Провести анализ текущего бюджета и выявить отклонения от плана.
3. Определить, какие данные необходимо переносить между версиями бюджета.
4. Настроить систему бюджетирования с версионированием и автоматическим переносом данных.
